----记东至分公司中池矿山运矿道路改造

作者:刘洋

矿石运输是露天矿山采矿工序中的重要环节,运矿道路的设计和布置更是重中之重。在露天矿山开采生产过程中,运输道路的技术状况直接关系到矿山的安全生产与效率,也是衡量矿山现场管理水平的一个重要标志。

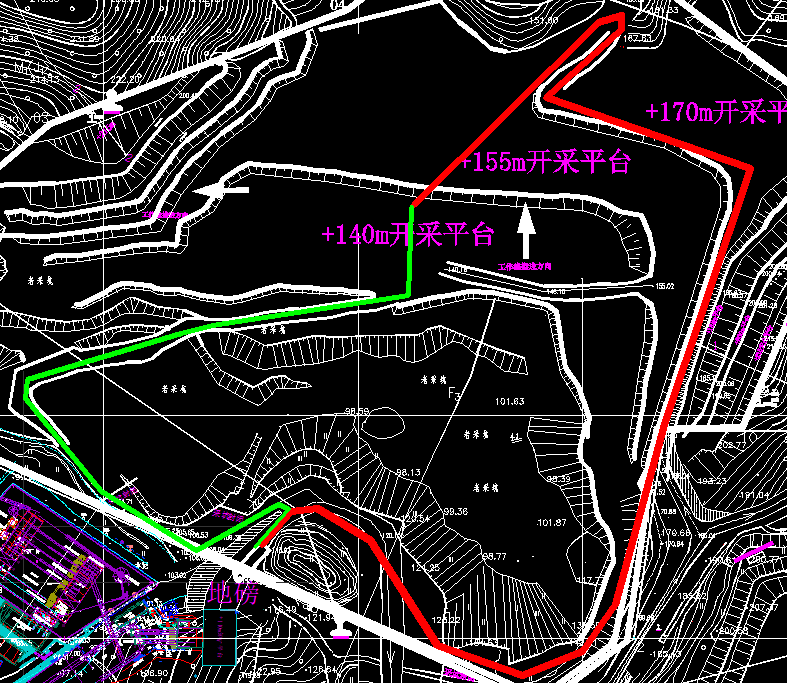

东至分公司总承包的安徽省东至县华丰矿山一期工程,原运矿道路为2023年初为实现尽快投产,尽快进入首采平台的开拓道路。当时首采平台为+215平台,至2025年矿区已采至+155平台,现已面临着改造的课题。运矿道路改造牵扯涉及因素较多,既要考虑能够满足前后生产接替,确保尽量长期的服务生产;又要要满足宽度、拐弯半径和路面最大允许纵坡等强制性技术指标,确保安全合规。针对这一课题,分公司领导班子根据采场接替,超前谋划,精心组织,研图纸,踏现场,订方案,最终形成了科学合理的安全经济技术一体化运矿道路改造方案。将原由机口磅房向炸药库方向经170平台至开采平台改为由机口磅房向外运料场经125平台直接至155开采平台。该方案因地制宜,主要结合矿山属于已采老矿区的客观条件,充分利用旧有道路和开采现状,本着能用尽用的原则,以修为主,改建为辅,修改结合,充分就地取材,利用剥离风化石及废石碎料,移挖作填,达到了快速高效的完工。

此次运矿道路优化改造,仅运输路线长度就减少了2/3,极大的提高了运输效率,减少了运输燃油、车辆维修和轮胎损耗等成本,切实做到了成本节约和效率提升,为公司降本增效作出了积极的贡献。(审稿:徐孝同)
